鋼結構公司蒙能錫林電廠項目部受到雙良集團表揚
鋼結構公司蒙能錫林電廠項目部受到雙良集團表揚
發布時間:2017-10-10 16:58:00 瀏覽量: 來源:集團公司辦公室

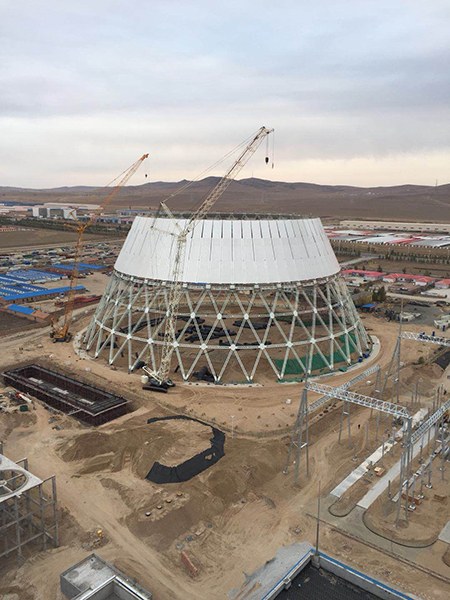

近日,由鋼結構公司承建的蒙能錫林發電廠2×350MW供熱機組鋼結構間冷塔工程第五層順利合攏。
該工程自2017年4月9日開工以來,用一個月時間完成了環基施工,于6月8日實現鋼結構首吊,第一層以誤差2mm完美合攏。鋼塔第四層以上帶蒙皮吊裝,從8月20日第四層第一吊至第五層合攏僅用時35天,期間多次經歷5級以上大風、氣溫驟降、早晚溫差大等惡劣氣候影響。
困難當前,鋼構公司上下一心,勇往直前,不懼艱難,保質保量完成了工程一個又一個重要節點,精湛的制作工藝和高超的吊裝水平,充分展示了河南二建的履約誠信作風和勇于擔當精神。不但獲得了EPC總包方雙良集團的高度認可和信賴,同時得到蒙能集團及監理公司的一致好評。
